Как самому построить каркасный дом? Подсказки, советы и история одной стройки
Как самому построить каркасный дом? Подсказки, советы и история одной стройки
Оценить:
Как самому построить каркасный дом? Подсказки, советы и история одной стройки

3

Полная версия:

Как самому построить каркасный дом? Подсказки, советы и история одной стройки


* Как построить дом (How to Build a House). Его же.


* Жилой каркасный дом по американски. Проектирование и расчет.


* Advanced wall framing. Очень интересный рационализаторский документ под девизом – «Стоим эффективнее, используем меньше материалов и экономим энергию». Мало текста, много картинок.


Смотрите и читайте. И вот тут читатель может воскликнуть: ой, как много, ой как сложно! А ты сам то, автор, всё это изучил и прочитал? И я отвечу вам честно, что нет, не всё. В наших СНиПах больше 90 страниц. Я прочитал только треть. Что-то из списка прочитал частично. Фильмы Ларри Хона (а они очень полезны!) я досмотрел, когда мой каркас был уже готов. Но мы же построили. Можно сказать, по всем правилам. И мы же живём. Друзья, каркасная технология – не есть высшая математика. Вам нужно понять её суть, принципы. А для этого может быть достаточно даже нескольких картинок. Погуглите: каркасные стены, проёмы, углы. Как сказали бы древние римляне, «умному достаточно». Ничего сверхсложного.

В двух словах каркас дома можно описать так. Есть вертикальные стенки, они из стоек, которые связаны по торцам обвязками (или лежни). И горизонтальных перекрытий, это балки (или лаги), которые также связаны по торцам обвязками. Есть ещё проёмы, оконные и дверные. Надо знать, как их правильно оформить. Кровля – это конёк и стропила. Или фермы. Ваша задача все эти элементы правильно разместить и правильно, прочно соединить. Ещё вам нужно рассчитать сечение балок перекрытий, которое зависит от пролёта. Забиваете в поиск «калькулятор балок», в калькуляторе заводите пролёт, сечение и шаг. Всё.


Для проектирования каркаса дома есть программы. Самая популярная SketchUp. Но, повторюсь, сам я начертил каркас на простой миллиметровой бумаге. За два вечера. Важно! Я не говорю, что программы проектирования и вся литература не нужны! Нужны и полезны. Чем больше вы будете знать и уметь, тем лучше. Но моих, возможно скромных тогда умений и знаний, хватило чтобы и спроектировать, и построить. Не нужно знать и уметь всё. Нужно знать и уметь достаточно. И это относится, пожалуй, к любой деятельности и области знаний. Я делал так. Возникал вопрос – я его изучал и делал, возникал следующий – тоже самое.

И главное моё чтение во время стройки был Форумхаус. Горячо рекомендую. Там не только множество информации. Там есть главное: темы форумчан, самостоятельных строителей. Я читал их, и это отлично мотивировало. Делают другие – справлюсь и я.

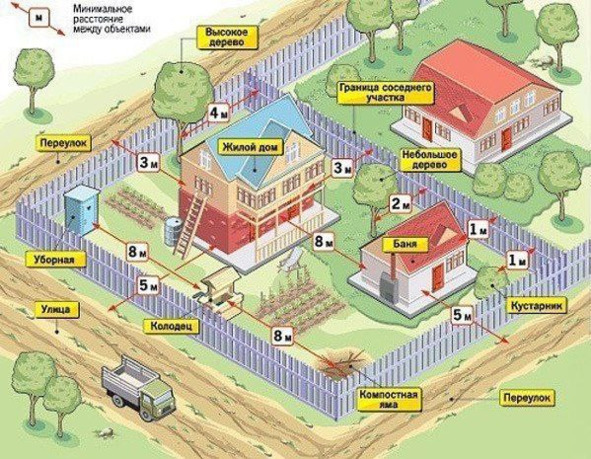

Когда вы будете делать проект, и размещать свой дом, скважину, септик и другие постройки на участке, не забывайте про СНиПы! Есть нормативы отступов! Это не тот вопрос, на который можно положить авось. Картинку-шпаргалку прилагаю.


Начали! Без раскачки

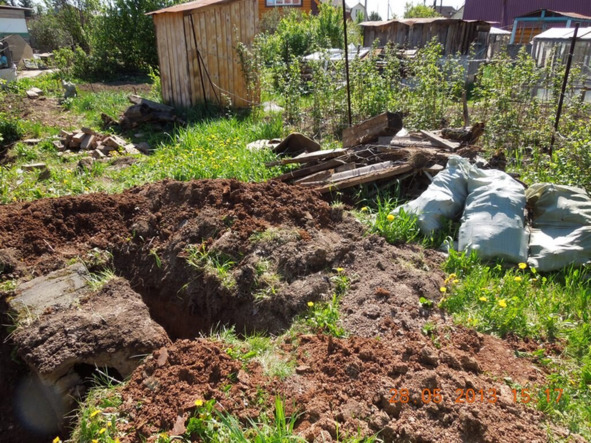

Участок был куплен в конце марта. Всё под снегом. В апреле снег сошёл и открылась неприглядная картина. Участок был очень запущен за много лет (да, лучше смотреть и покупать участки без снега). В майские праздники поехали наводить порядок. На это у нас ушло более месяца. Я не предполагал, что на столь маленьком участке может быть столько мусора. Много сожгли в яме, которая видимо когда-то была погребом. Остальное вывезли.

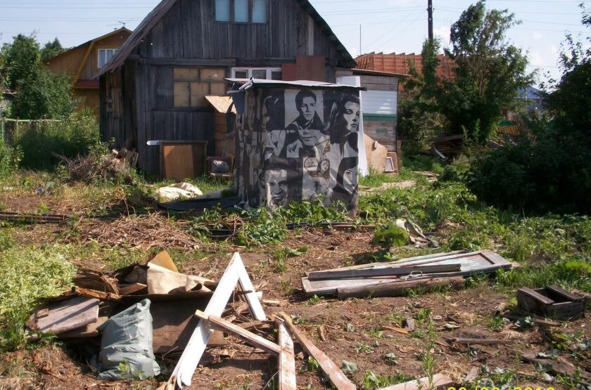

Когда вывозили, Газель с тентом была забита под завязку. Остатки старых строений, в земле и под землёй, вернее под дёрном. Ткнёшь лопатой, а там кирпич. И даже дорожки из кирпича, которую затянуло за много лет травой и дёрном.

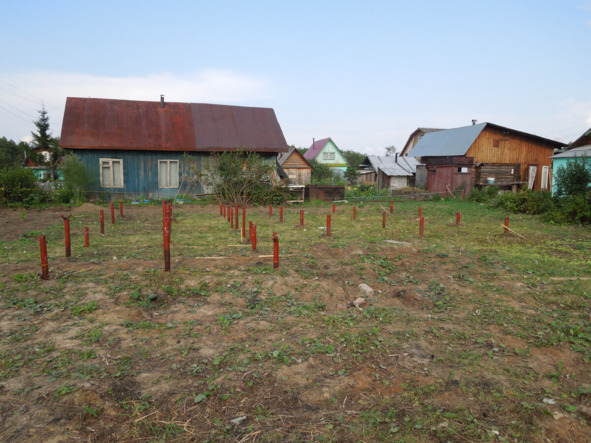

Был от сгоревшего дома фундамент. Шесть больших бетонных тумб. Надо было их убрать.

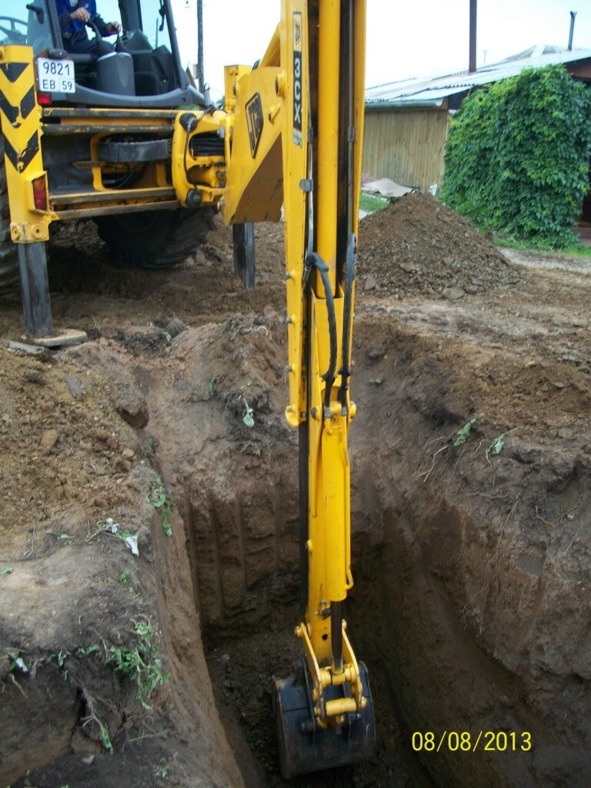

А сначала выкопать. Моих сил копать хватило ненадолго. Пришлось звать гастарбайтеров. Арендовал гидравлический отбойный молоток, чтобы разбить их. Думал управиться за пару часов. Но бетон был старый и крепкий. Вместо двух часов ушло часов 9 и два дня. (И это был первый сигнал мне о том, чтобы я не переоценивал свои силы.) Почему-то вызвать экскаватор и выкопать мне в голову не пришло.

По периметру участка были старые кусты. Ягоды и ещё что-то. Всё это было спилено и распахано трактором. Кроме той стороны, которая в глубине участка.

Был ещё маленький «пограничный конфликт». Дело в том, что границы участка не были обозначены никак. Ни заборов, ничего. Вызвали геодезистов для «выноса границ участка в натуру». С одной стороны граница очень сильно отличалась, от фактической. В большую для нас и меньшую для соседей сторону. Увы, нередки такие истории.




…К фундаменту приступили только в июле. Я выбрал винтовые сваи. Колышки. Заказ свай. Аренда ямобура. Закрутил. Сваи диаметром 89 и 75 мм. 89ые под сам дом, 75 под веранду.

Сэкономил. Сейчас бы взял 108 мм. Разница в цене невелика. А в несущей способности разница более существенная. Объём сваи в 108 мм почти в полтора раза больше объема сваи 89 мм. Т.е. объем грунта, который будет вытеснен 108 сваей в полтора раза больше, чем у 89. Свая держится в грунте не только лопастью, но и силой трения стенок.

Не вкручивайте сваи вручную! Пожалейте свои силы и время. Машина сделает это не только быстрее, но и лучше, т.е. глубже. А сваи надо крутить только до упора!

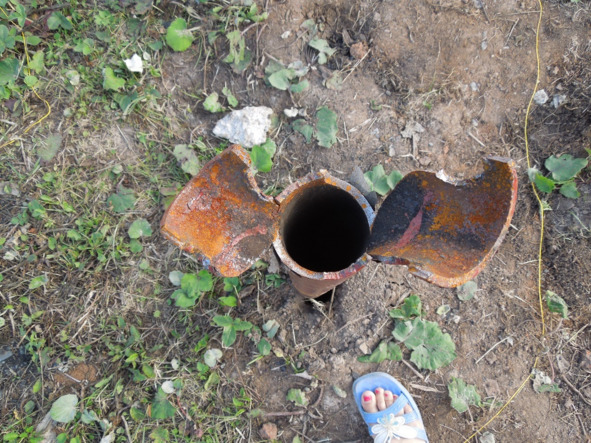

Несколько вечеров ушло на спиливание болгаркой свай в горизонт. 34 сваи. Толщина стенки 8 мм. Используйте сваи только с такой толщиной! На фото видно, как сталь и в 8 мм ямобур мог рвать в «розочку».

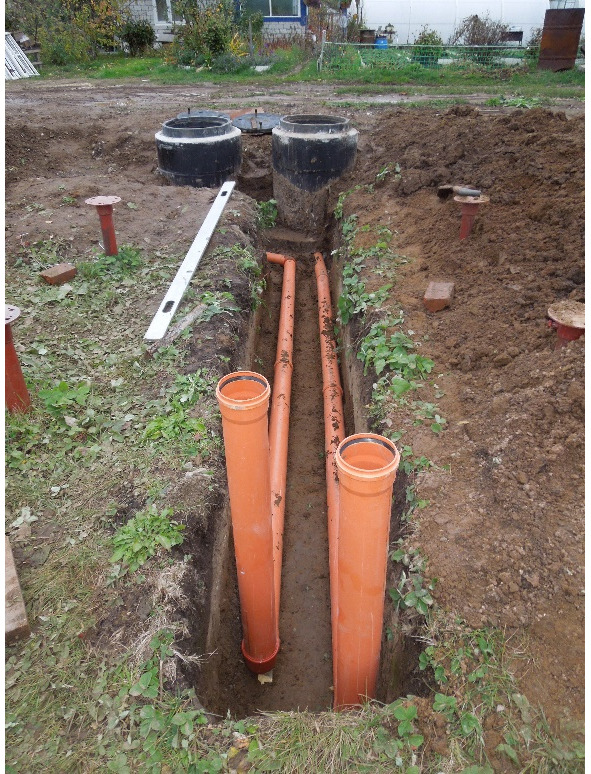

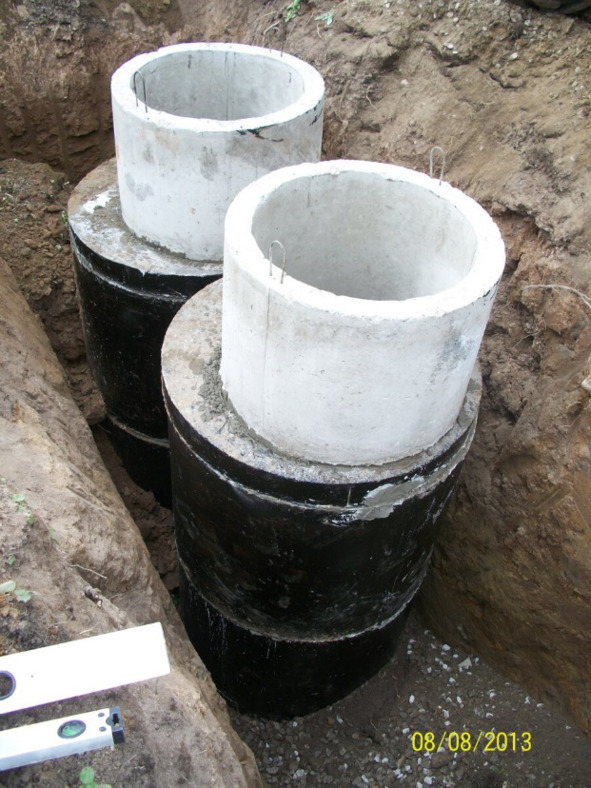

Септик. Сделал его стандартно, из бетонных колец, 1 м диаметр, двухкамерным, то есть два колодца, и на две трубы. Одна от унитаза, вторая от всего остального. Здесь был счастливый случай. Когда копали экскаватором котлован, глины, пески, суглинки, дошли до нужной глубины. Тут ковшом чуть углубились, и оказалось, что глубже был гравий с песком. Отлично! Плеснул ведро воды, тут же вода ушла. Самосвал с щебнем, который прикупил на подсыпку подушки, оказался не очень нужным. Но потребовалось докупать ещё доборные кольца из-за увеличившейся глубины котлована.

Вот ещё и поэтому важно делать геологические изыскания, чтобы знать где есть хороший фильтрующий слой. На какую глубину копать септик.





В конце августа мы уехали в отпуск. А я сразу после отпуска ещё и в командировки. Кладовку отложили на осень.

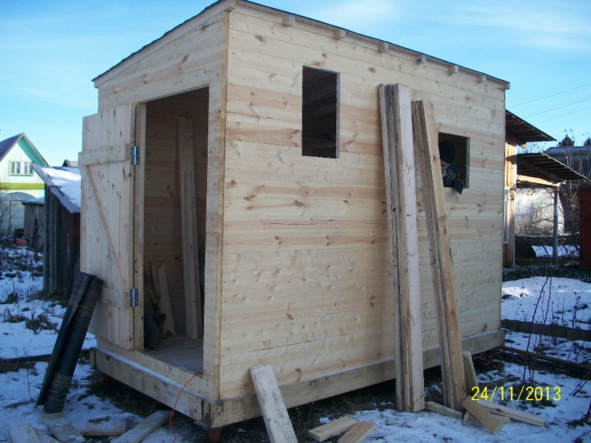

Её я делал из шпунтованной доски уже в ноябре. Это было моё первое строение. Я планировал ещё сделать временный туалет типа «сортир». Но не сделал. Пользовались всю стройку соседским. С разрешения, конечно. Спасибо и низкий поклон. Получилось, что на туалете сэкономили.

Так как участок у нас был запущен, очень неровный, в кочках, в октябре я распахал его маленьким трактором, засеял чернозёмом и выровнял. То, что называется планировка. Дальше планировался зимний отдых.

В то первое лето мы работали даже немного вразвалочку. Ещё хватало времени ягоды пощипать. И даже в отпуск ездили. Следующим летом щипать ягоды было уже некогда.


Памятка перед началом строительства

Допустим, что у вас ещё не готов проект. Или вы ещё ждёте стройматериалы. (пиломатериалы после сушки и острожки, а это время) Но вы точно знаете, где будет находится ваш дом и его размеры. Чтобы не терять время, можно сделать следующее:

1.Закопать септик. Лучше конечно экскаватором. Это много грязи и глины. (всю эту грязь вам придётся засыпать землёй и засеивать)

2. Пробурить скважину. Эта мероприятие тоже довольно сильно загрязняет участок и то, что может находится рядом со скважиной. Лучше, чтобы ничего не находилось.

Скважину надо прокачивать. Бросить в неё самый простой насос, а воду как раз направить в септик. И качать, качать.

(Сплошь и рядом приходилось наблюдать, когда сначала построят дом, а потом думают где и как закопать септик и бурить скважину.)

3.Заключите договор с электросетями и повесьте на столб счётчик. (380 в)

4. Закупать инструмент и материалы. Инструмент: пилы: циркулярка ручная, бензопила и торцовка, болгарка, дрели, шуруповёрт, электрорубанок, уровни, струбцины, рулетки, молотки. Это главные инструменты. Конечно, желателен и нейлер, это пневмомолоток, но мы обошлись без него.

5. Купить или сделать кладовку-бытовку.

6.Сложить в кладовку, что можно из п.4. если вы конечно не хотите, возить с собой всё добро в машине.

7! Застраховать то, что вы сделали и купили в п.п. 4 и 5. Страховка обойдётся вам в совсем небольшую сумму.


Мы этот п.7 не сделали. В следующем году кладовка была вскрыта, а инструмент весь вынесен, вплоть до кувалды. Уже на пятизначную сумму. Часто такое. Это и неприятно и незапланированные расходы.

Зима и стройка


Первый строительный сезон должен был завершиться сооружением кладовки. И возобновиться в марте. Надеялись зимой отдохнуть, накопить денег.

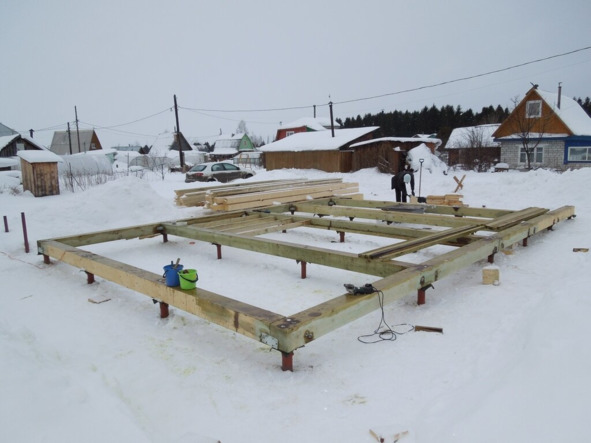

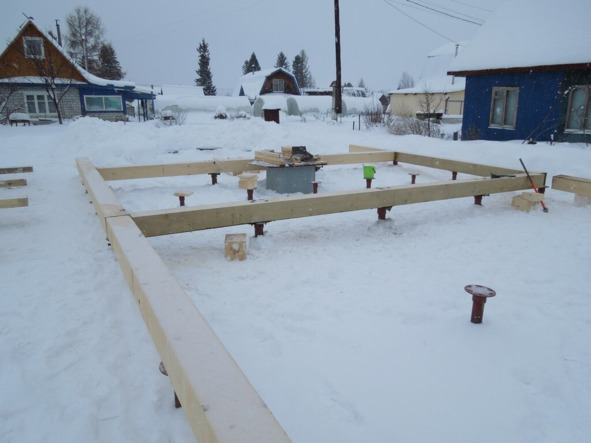

Но в ноябре я сообразил, что все сваи закроет снег. И много. В марте он ещё не стает, хорошо если к майским праздникам. Так и вышло. Поэтому было принято решение зимний отдых отменить, и успеть до нового года сделать ростверк и первый, «технический» пол.

Заказал брус 200х200. Свежий. Напилен на ленточной пиле, но геометрия была хорошая, без волн. Брус привезли 30 ноября.

И на следующий день я поехал его монтировать. Свежепиленый брус такого сечения весьма тяжёл, около 200 кг. Кантовать его одному трудно. Брал за один конец, переносил. Потом также за другой конец. Так постепенно постепенно, и брус на сваях. Иногда помогала жена.

(во время этой работы, вдруг подумалось: неужели мы на самом деле начали строить дом?)

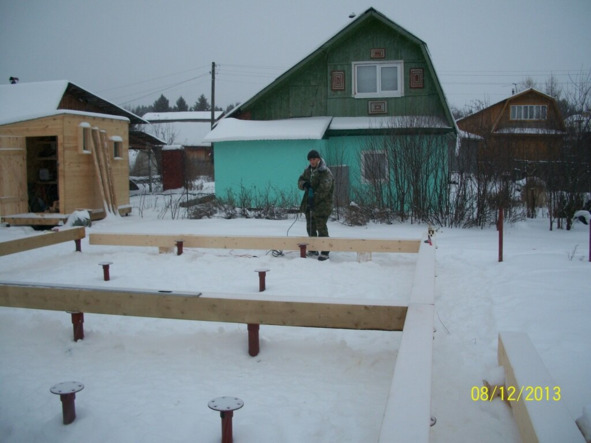

Долго пытались поймать диагонали. Идеально не получилось. Разница в диагоналях мм 8 осталась. Соседи утешили, что это отлично. Строят строители с разницей и в несколько сантиметров.

Важно! Считаю, что не нужно приваривать оголовки к сваям сразу. Пока вы не смонтировали ростверк (или обвязку свай). И вот почему. Сваи обычно спиливают болгаркой. Я сам так пилил. Это не идеально горизонтальный и плоский спил. Кроме того, плоскости всех спилов могут не совпадать. Соответственно, если вы приварите оголовки сразу, они скорее всего будут в разных плоскостях. Хоть в несколько градусов, но разница может быть. Лучше смонтировать брус к оголовкам, а потом и приварить их.



Была задача: обработать весь брус с четырёх сторон антисептиком. А делать это надо при положительной температуре. Делали так: мешали антисептик с незамерзайкой 1:1. Получалось. К тому была пара дней с плюсовой температурой. Пропитывалось лучше. Так обработали раза на три четыре.

Брус крепил к сваям шпильками 12 мм. Я решил, что это надёжнее, чем глухари. (не забывать подтягивать гайки по мере усыхания бруса!)

Отверстия под шпильки заливались отработанным маслом, как профилактика от гниения. Масло брал бесплатно на автосервисах.



Дальше я сделал первый, «технический» пол. Лаги 100 мм по брускам. На них доску 40ку. Так же всё это обрабатывали антисептиком с двух сторон.

Кто-нибудь спросит: что это ещё за «технический» пол? Отвечу. Да, конечно, это некоторое отступление от классической каркасной технологии «платформа». Когда зашиваются лаги пола и на него ставятся стены. Я сознательно сделал так. Поверх этого первого пола будет положен сплошь утеплитель. А уже сверху будут другие лаги, также с утеплителем между ними. Это конечно и усложнение и требует больше материала. Но и даст выгоды.

Пол будет теплее, лаги не будут промерзать. К тому же в каркасном доме все примыкания (стенки к полу, например) это потенциальные мостики холода. Здесь его не будет. Примерно такой же приём используют, когда делают перекрёстное утепление стен. А здесь пол.

…И вот на всю эту работёнку мы потратили выходные и декабря, и января. И сколько-то от новогодних праздников. В будни ездили редко, т.к. темнело рано.

Конечно, довольно много сил и времени уходило именно на перенос бруса и его антисептирование. Кроме того, чистка снега и на стройплощадке и подъезда также отнимала время. Ещё такой момент. Даже когда холодно, но солнечно, снег может таять на солнце и образовывать на дереве тонкую наледь. Эту наледь с досок надо было также счищать. А вот уже и февраль. А мы только сделали ростверк. Нулевой цикл.

По ощущениям, сил и калорий тратили мы зимой много, а результат скромный.

Пишу это вот зачем. Часто можно встретить в разных рекламах и не только. Стройтесь зимой! Дешевле! У строителей простой. Рады любой работе! Материалы – да, возможно дешевле. Но работа не должна стоить дешевле! Есть строителям хочется одинаково и зимой, и летом. Зимой калорий нужно даже побольше.

Вообще, только человек на своей шкуре испытавший, что такое стройка, понимает, что работа строителя одна из самых трудных. И должна оплачиваться хорошо.

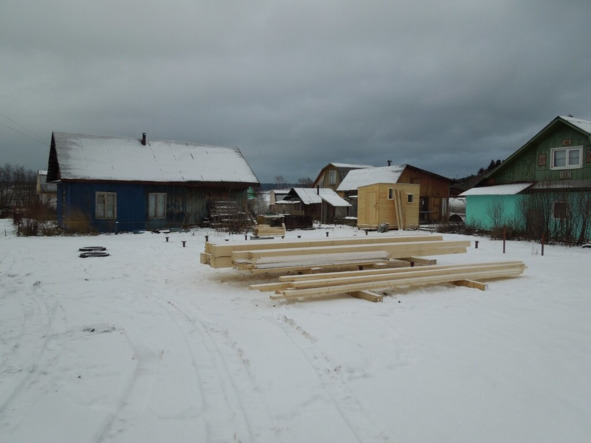

…В начале февраля я заказал пиломатериал на каркас. Ждал почти месяц. 28 февраля нам пробурили скважину. На следующий день привезли пиломатериал.

Скважина: кессон или адаптер?

Напомним и освежим. Воду от скважины надо завести в свой Дом. Тут два способа: Кессон. Или адаптер.

Кессон – это «по старинке». Т.е. вся верхняя часть скважины помещается в кессоне. Кессон может быть железным, бетонным или пластиковым.

Ещё в кессоне остаётся место, например, для гидроаккамулятора и фильтров. (при желании можно и погреб организовать). Кессоны стоят денег, прибавляются земляные работы. В случае нарушения герметичности, грунтовые воды могут залить кессон.

Конец ознакомительного фрагмента.

Текст предоставлен ООО «Литрес».

Прочитайте эту книгу целиком, купив полную легальную версию на Литрес.

Безопасно оплатить книгу можно банковской картой Visa, MasterCard, Maestro, со счета мобильного телефона, с платежного терминала, в салоне МТС или Связной, через PayPal, WebMoney, Яндекс.Деньги, QIWI Кошелек, бонусными картами или другим удобным Вам способом.
