Учебник инженера ПТО в строительстве
Каждая папка и файл должны иметь «свое место», расположение или структура должна иметь какую-то логику, то есть папка в папке, в соответствующей папке. Номенклатура дел на облаке должна быть закреплена приказом директора, чтоб никто ее не нарушал и не устраивал бардак на облаке. (Могие люди уверяют что "в моём бордаке мне проще что-то найти" и их сложно научить складывать вещи на свое место. Чтоб не было конфликтных ситуаций, только приказ директора может разрешить эту проблему).
Основные папки, то есть первый уровень структуры на облаке, например:
1. Входной контроль материалов;
2. Контакты на объекте;
3. Склад, давальческие метериалы;
4. Охрана труда (инструкции по ОТ и ТБ, наряд-допуски);
5. Уставные документы;
6. Разрешительная документация;
7. Договор с Заказчиком;
8. Договора с Подрядчиками;
9. Договора с Поставщиками;
10. Общий журнал работ, ежедневные отчета мастеров;
11. Рабочая документация, договор, сметная документация;
12. ППР, тех карты;
13. Исполнительная документация;
14. Выполнение с заказчиком (формы КС-2);
15. Переписка (письма, RFI);
16. Нормативно-техническая литература;
17 Прочее.
3. Система контроля качества строительных работ.
Нужно различать требование к качеству работ, который определяется стандартом СТО НОСТРОЙ 2.35.122-2013, который говорит о конкретных показателях и Система менеджмента качества, которая относится к процессам строительного бизнеса и их оптимальным взаимодействиям, которое регламентируется стандартами ИСО серии 9000.
Согласно СТО НОСТРОЙ 2.35.122-2013 Система контроля качества «НООСТРОЙ»:
«Система контроля качества (СКК) – это внутренняя система взаимосвязанных управляемых процессов, результаты которых сохраняются в организации в виде записей. Она является важной и неотъемлемой частью системы менеджмента организации. Ее внедрение в строительной организации рассматривается, как первый шаг к созданию системы менеджмента полного формата, не требующий затрат, аналогичных затратам по внедрению и сопровождению систем менеджмента».
Система контроля качества «НОСТРОЙ» состоит из 9 элементов:
Общие обязательства и ответственность руководства по системе контроля качества.
Квалификация и компетентность персонала.
Управление нормативно-технической, проектной и технологической документацией.
Управление техническими средствами для выполнения работ и контроля.
Связь с заказчиками, субподрядчиками и работа по претензиям.
Взаимодействие с поставщиками материалов, конструкций, услуг.
Контроль производства работ и сохранности собственности заказчика, в том числе готовой строительной продукции.
Охрана труда.
Охрана окружающей среды.
Как видим к системе контроля качества входит много элементов. Все критерии, которые к ней относятся прописано в данном стандарте и расписывать их не будем.
Здесь ниже мы определим критерии, которые относятся к компетенции отдела ПТО, а именно:
пункт 3 – Входной контроль проектной, рабочей документации;
пункт 4 – Лабораторный контроль;
– Геодезический контроль;
пункт 6 – Входной контроль конструкций, изделий, материалов и оборудования;
пункт 7 – Строительный контроль:
– внутренний операционный контроль;
– приемочный контроль по видам выполняемых работ и строй контроль заказчика;
– авторский надзор.
4. Планирование.
Календарный план строительства объекта является частью проекта производства работ (ППР) и проекта организации строительства (ПОС).
Как же составляется календарный план?
По состоянию на сегодняшний день базовыми методами сетевого планирования считаются метод критического пути, метода критической цепи и метод оценки и пересмотра планов (PERT), метод графической оценки и анализа (метод GERT).
В указанных методах учитывается вероятность выполнения работ в определенный срок.
Может быть это и хорошо, но на практике я такого не встречал, в лучшем случае просто в календарном плане расписывается очередность работ как приложение к договору и ника его практически не используют.
В планировании человечество ничего лучше не придумало, чем диаграмма Ганта. Пусть даже называется это по-другому: сетевой график планирования, Канбан или другие зарубежные слова, но все равно это одно и тоже.
Диаграмма Ганта представляет собой горизонтальную линейную диаграмму, при помощи которой задачи проекта представляют как отрезки, протяженные во времени и характеризующиеся конкретными временными параметрами (датами начала, окончания, задержками и др.).
Календарный план составляется отделом ПТО генерального подрядчика исходя из сроков строительства, которые прописаны в Договоре подряда.
Далее календарный план отправляется на согласование Заказчику. Заказчик же согласовывает со своими финансистами на момент финансирования выполнения работ и составляет график финансирования, который согласовывается подписывается с подрядчиком.
На основании календарного плана от ПТО делается «календарный план от сметы».
Сейчас функция «календарный план» есть в любой сметной программе. Календарный план от сметы позволяется распланировать затраты, затраты на приобретение материалов и оборудование, на ФОТ, на эксплуатацию машин.

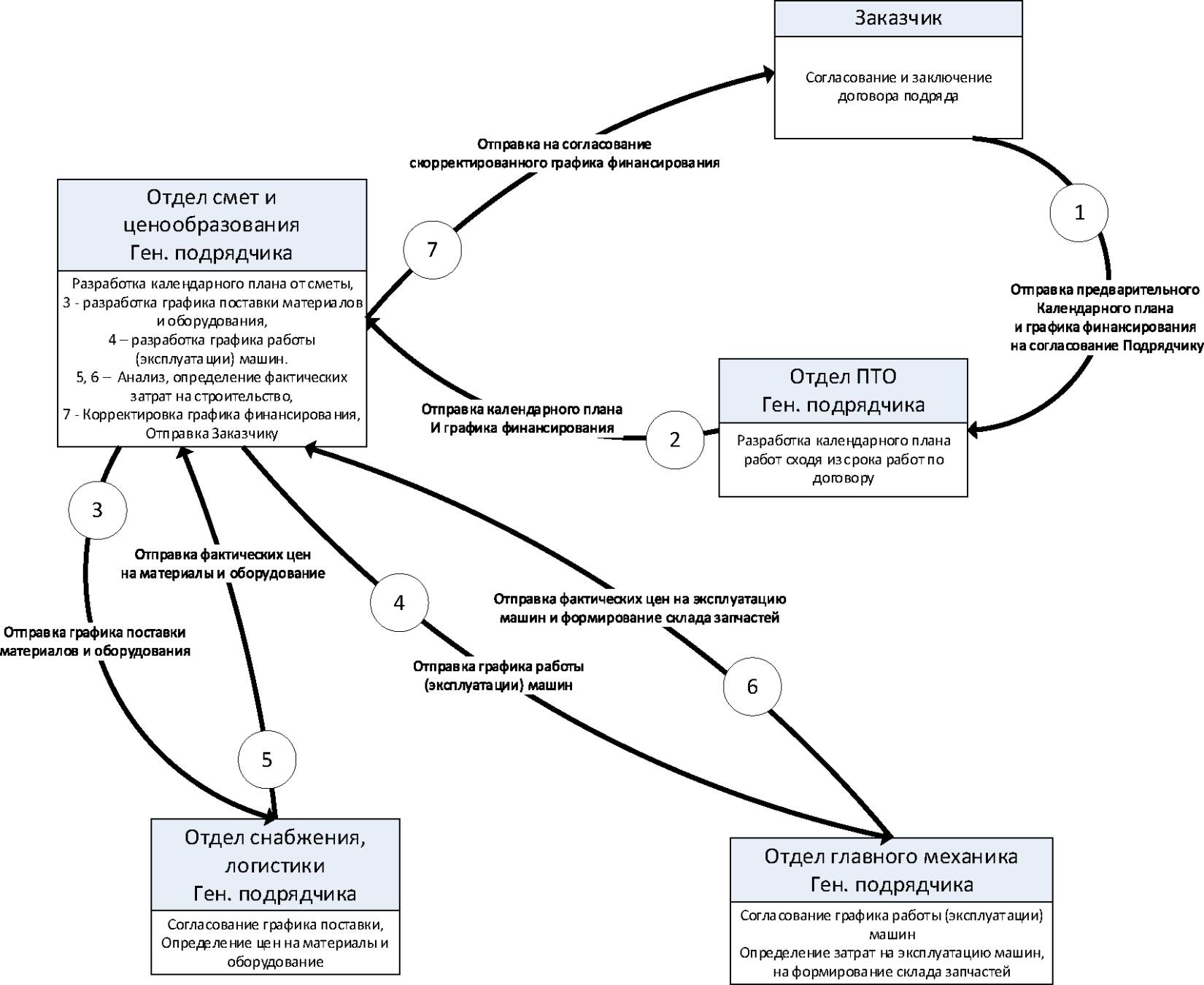

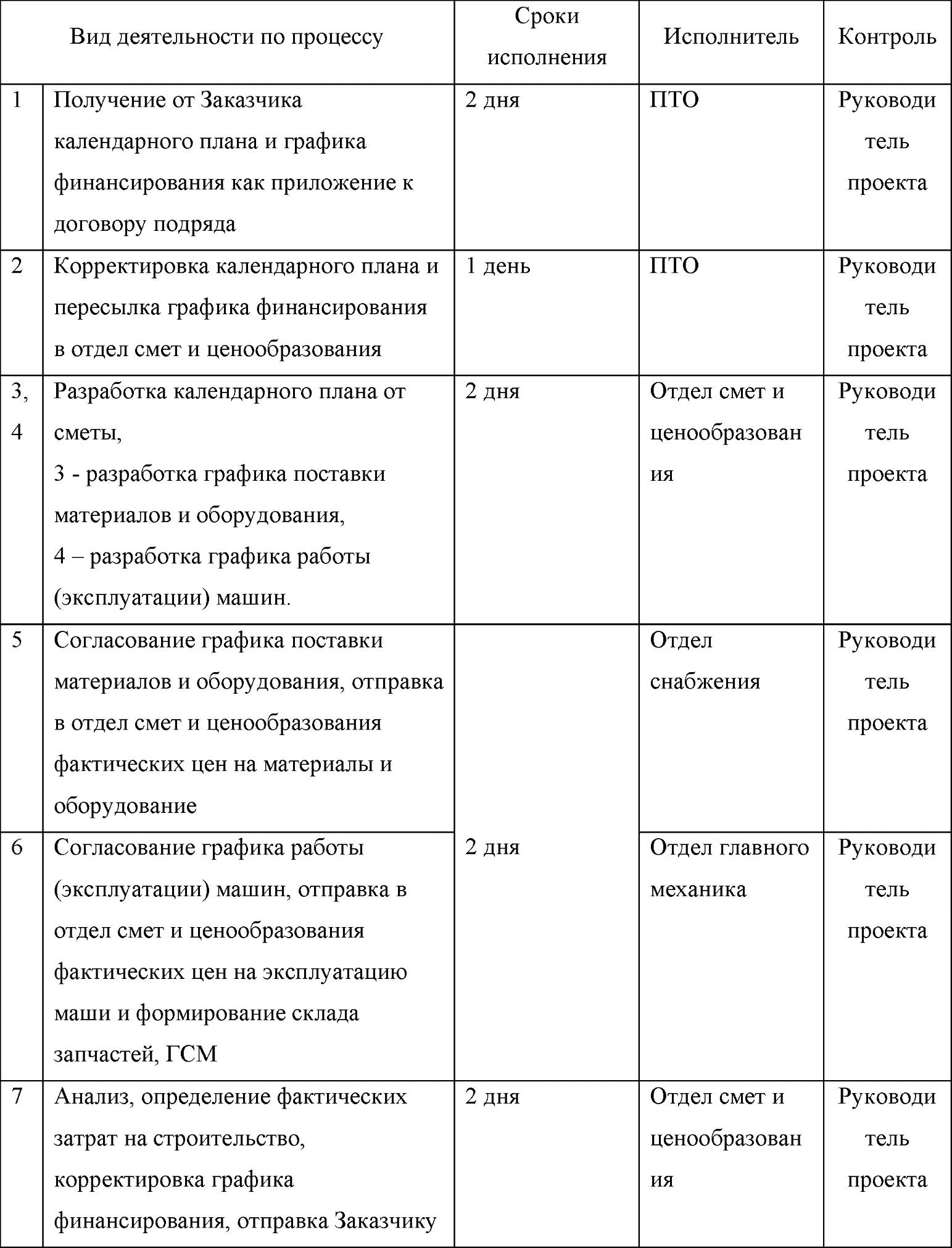

Календарный план (график) поставки материалов передается в отдел снабжения (логистики). Отдел снабжения (логистики) определяет затраты на приобретение ТМЦ и согласовывает сроки поставки, так как нужно учитывать, что поставка материалов и оборудования должно быть осуществлено до начала выполнения работ, поэтому в графике поставки, дата может быть сдвинута назад на пару недель по причинам: сложность доставки до объекта, долгий срок изготовления материалов, прочие риски.
Конец ознакомительного фрагмента.
Текст предоставлен ООО «Литрес».
Прочитайте эту книгу целиком, купив полную легальную версию на Литрес.
Безопасно оплатить книгу можно банковской картой Visa, MasterCard, Maestro, со счета мобильного телефона, с платежного терминала, в салоне МТС или Связной, через PayPal, WebMoney, Яндекс.Деньги, QIWI Кошелек, бонусными картами или другим удобным Вам способом.
Вы ознакомились с фрагментом книги.
Для бесплатного чтения открыта только часть текста.
Приобретайте полный текст книги у нашего партнера:
Полная версия книги
Всего 10 форматов
